Die Verkehrsfreigabe des Kreisverkehrs erfolgte am gestrigen Mittwoch.
Die Restarbeiten am Geh - und Radweg in Richtung Unterführung Krankenhaus werden im Frühjahr weitergeführt und komplettieren das Projekt.
Ab September 2024 wird mit dem Bau des lange ersehnten Kreisverkehrs an der Kreuzung ST2233/Schäfflerstraße begonnen. Hierfür stehen unter anderem Fördermittel aus dem Förderprogramm für Zuwendungen nach Art. 13f BayFAG der Regierung von Niederbayern zu Verfügung.
Die Verkehrsfreigabe des Kreisverkehrs erfolgte am gestrigen Mittwoch.
Die Restarbeiten am Geh - und Radweg in Richtung Unterführung Krankenhaus werden im Frühjahr weitergeführt und komplettieren das Projekt.
Nach Freigabe des fertiggestellten Kreisverkehrs am vergangenen Montag wurde diese Woche die letzte Querungsstelle, der Radweg zur Querungsstelle und der Geh- und Radweg in Richtung Unterführung für die Asphaltierungsarbeiten in der nächsten Woche vorbereitet. Zudem wurde die Behelfszufahrt über des Gelände des Einkaufszentrums zurückgebaut. Nach derzeitiger Planung werden nächste Woche die Asphaltierungsarbeiten erledigt. Nachdem die Deckschicht zum Kreisverkehr Krankenhaus im Bestand erste Risse zeigt, wird hier zusätzlich zu den anderen Arbeiten eine Deckensanierung ausgeführt.
Die Umstellung auf Bauphase 2 ist mit Freigabe der Verkehrsbehörde erfolgt. Somit kann die Behelfszufahrt zurückgebaut werden und die bereits begonnenen Arbeiten in Richtung Norden fortgeführt werden.

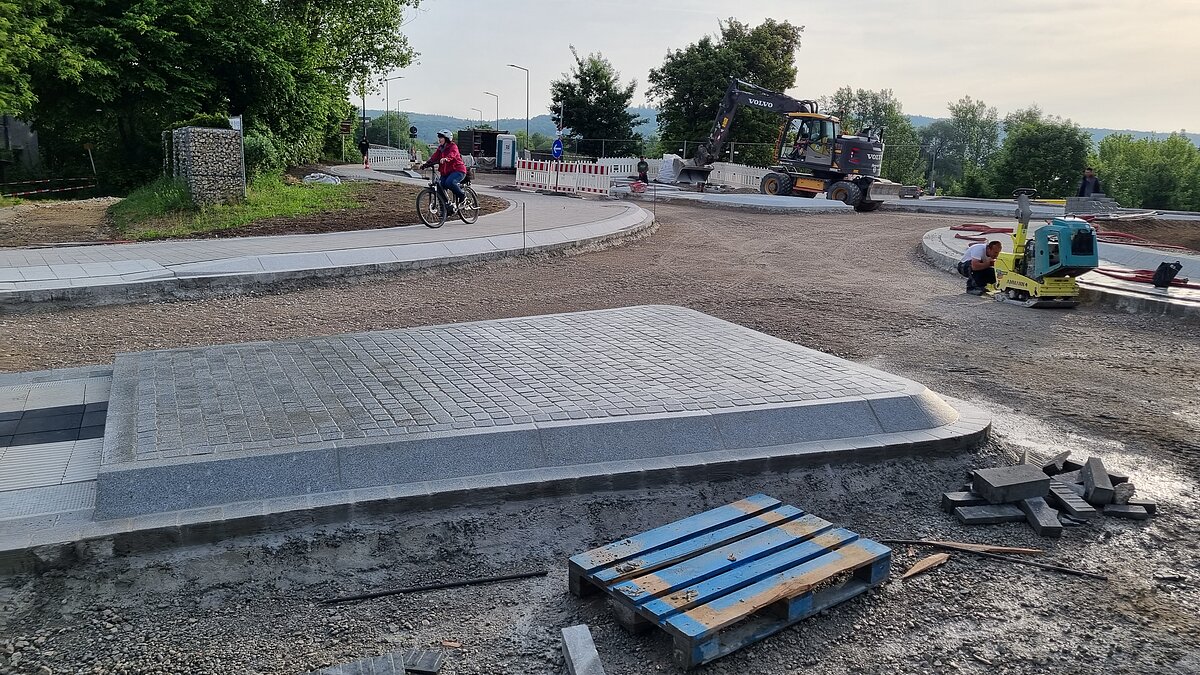

Die Asphaltierungsarbeiten im Kreisverkehr sind abgeschlossen, die Markierung und Beschilderung wurde heute angebracht.
Nach derzeitigem Stand wird die Verkehrsabsicherung voraussichtlich am 25.11.2024 auf die Umleitung der Bauphase II umgestellt, somit ist die Zufahrt zum Einkaufszentrum über die Billerkreuzung gewährleistet und führt über den neu erstellten Kreisverkehr. Die Zufahrt über den Kreisverkehr Krankenhaus und die Behelfszufahrt ist ab diesem Zeitpunkt nicht mehr möglich

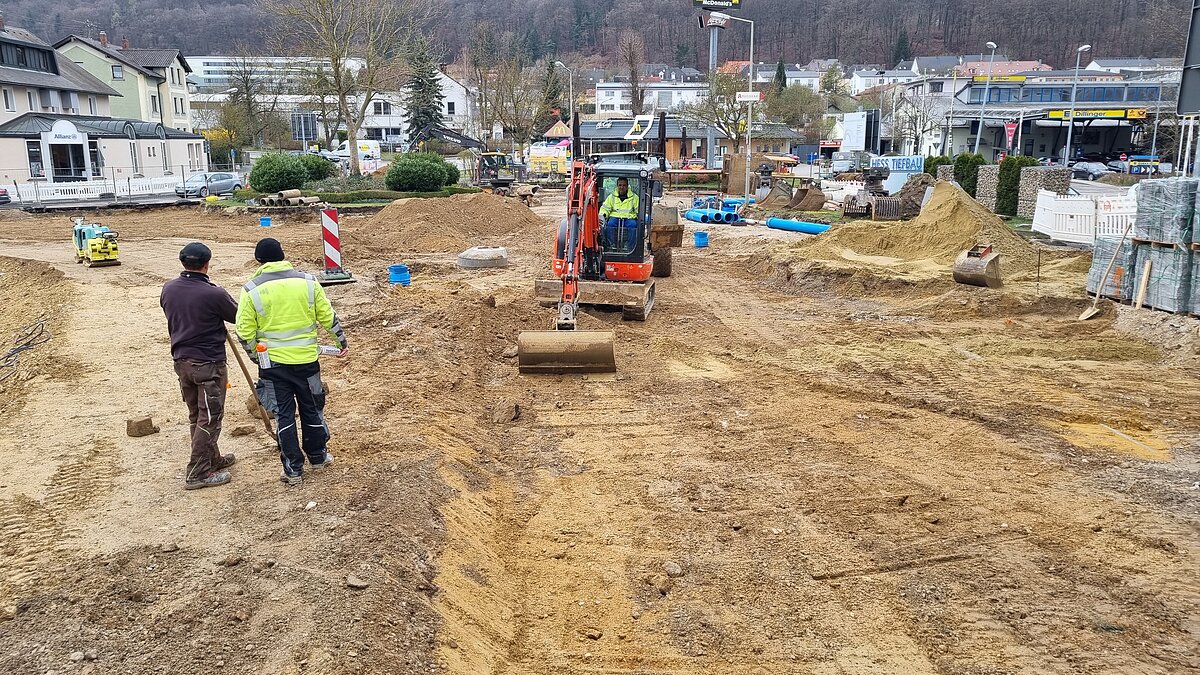

Heute haben die Asphaltierungsarbeiten im Bauabschnitt I begonnen. Zudem werden sämtliche möglichen Arbeiten des zweiten Bauabschnittes vorgezogen.

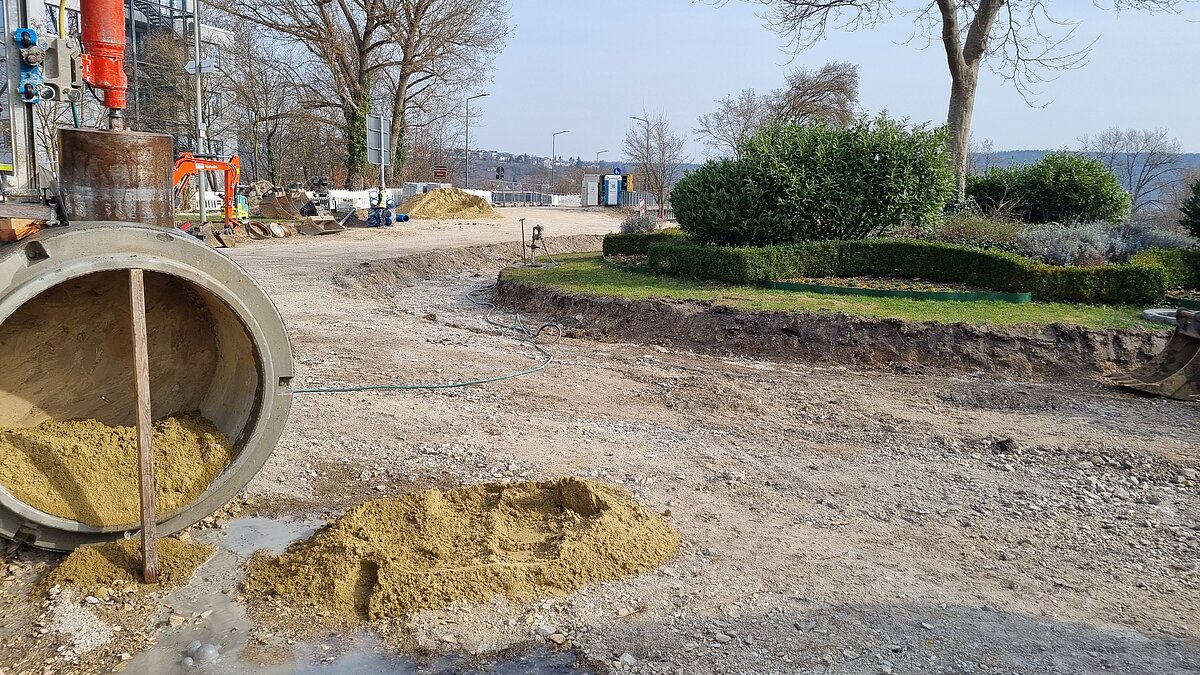

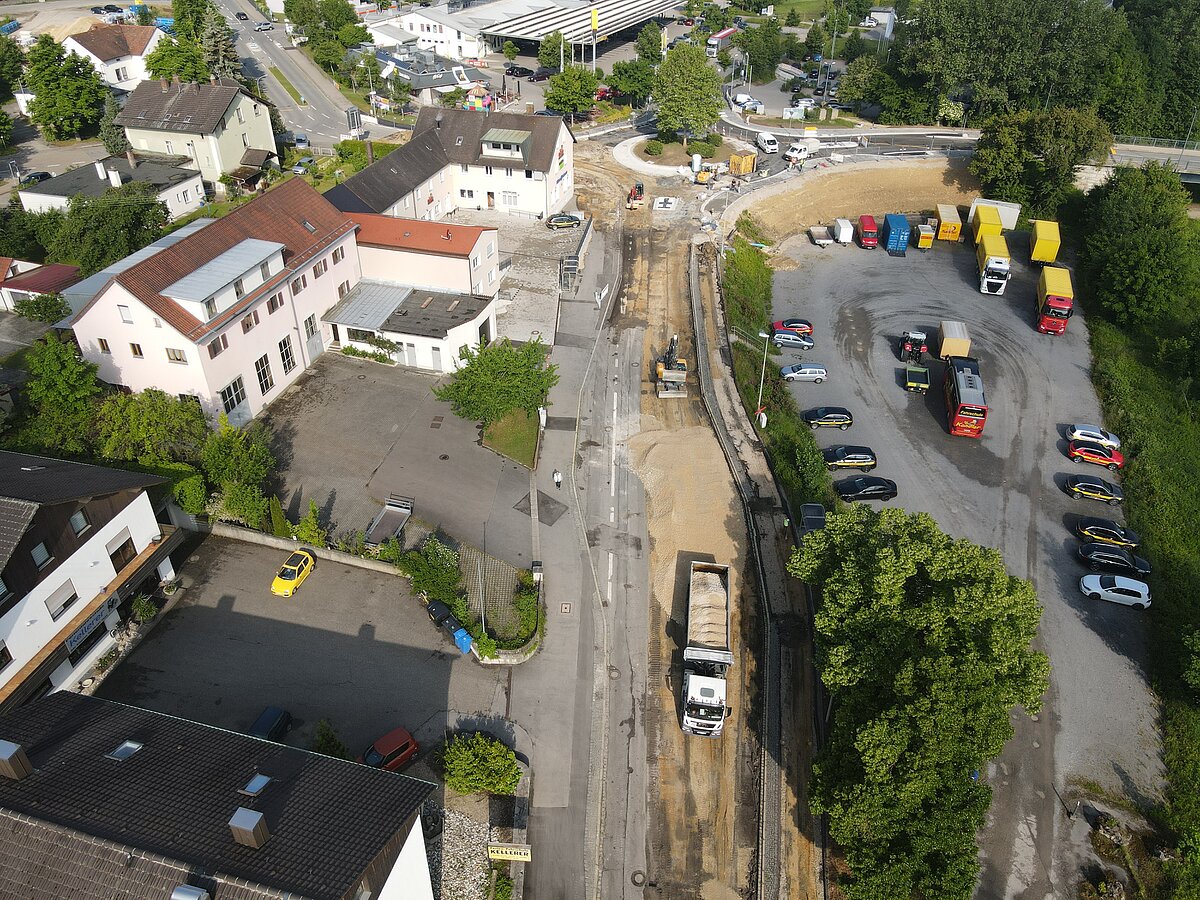

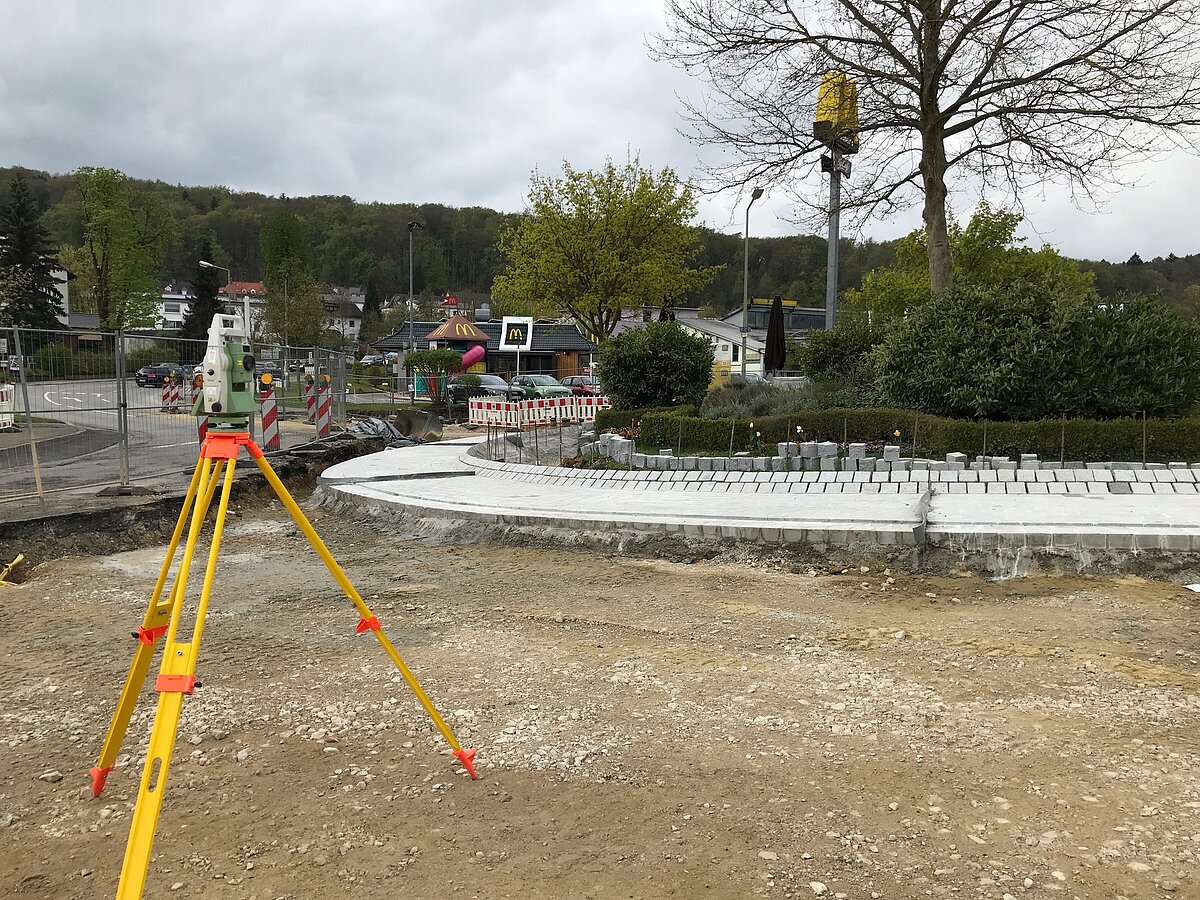

Die Querungsstellen im ersten Bauabschnitt sind fertiggestellt, die Drainageleitungen werden verlegt und die Planie wird erstellt. Zudem wurden für den zweiten Bauabschnitt Vorleistungen getätigt und der Oberboden im Bereich des zukünftigen Geh- und Radweges in Richtung Unterführung abgeschoben.

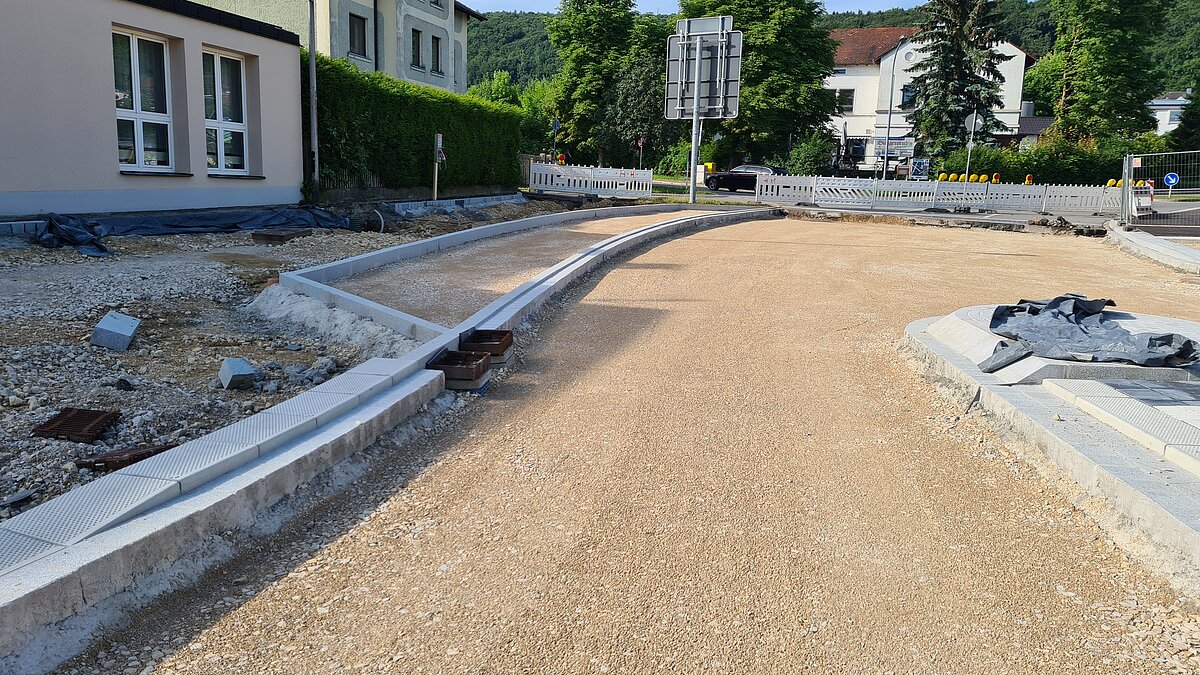

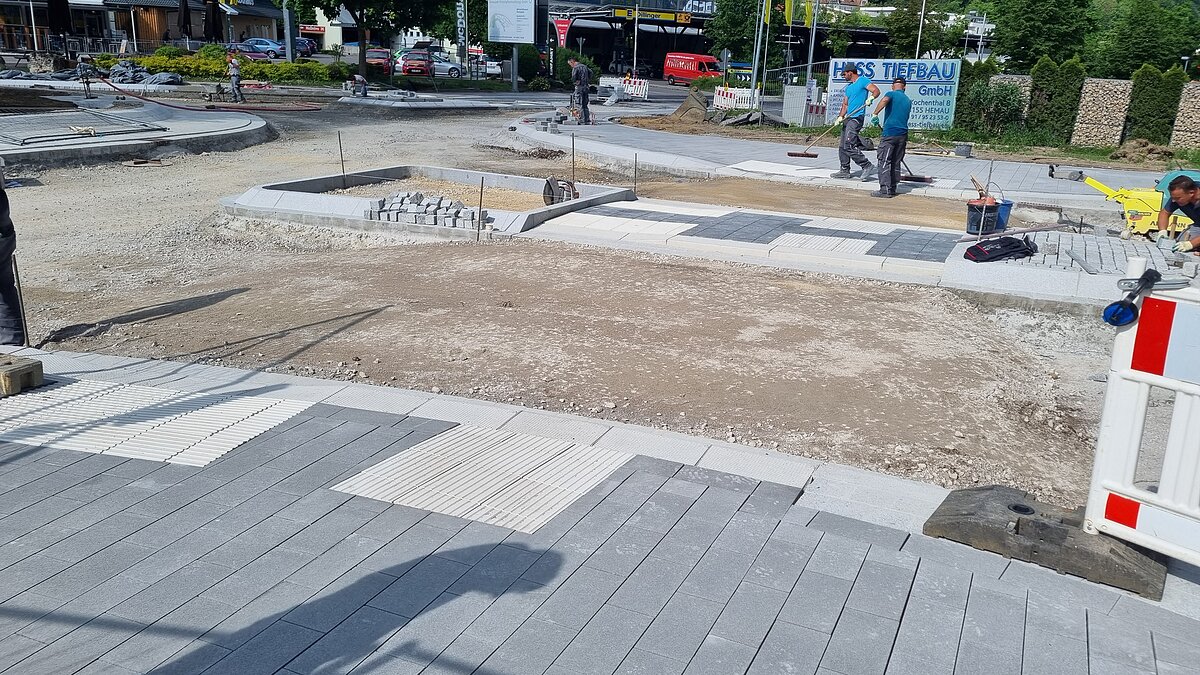

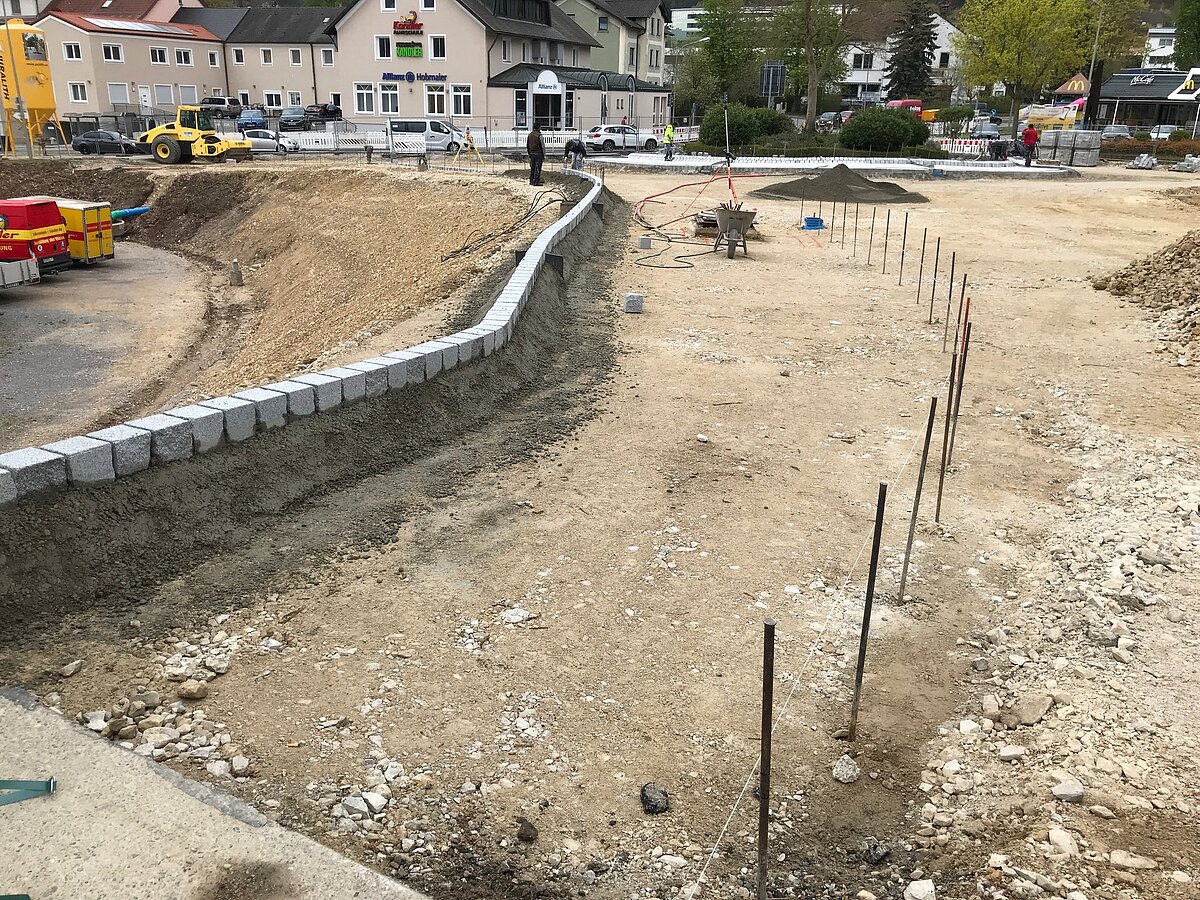

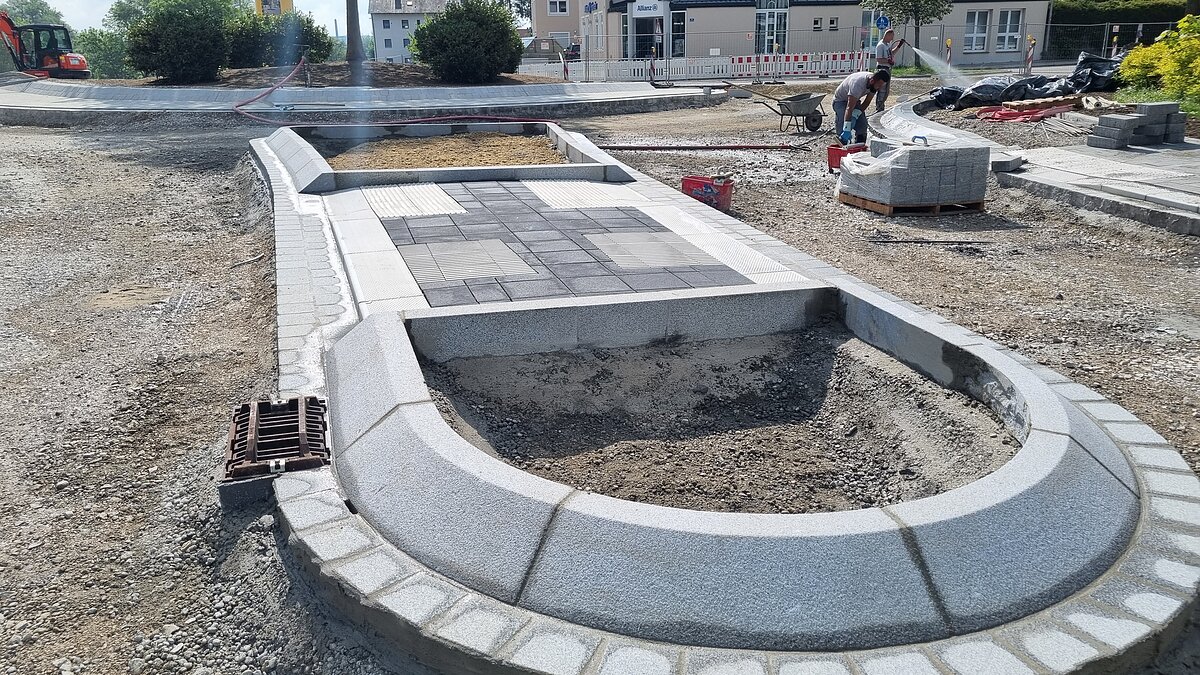

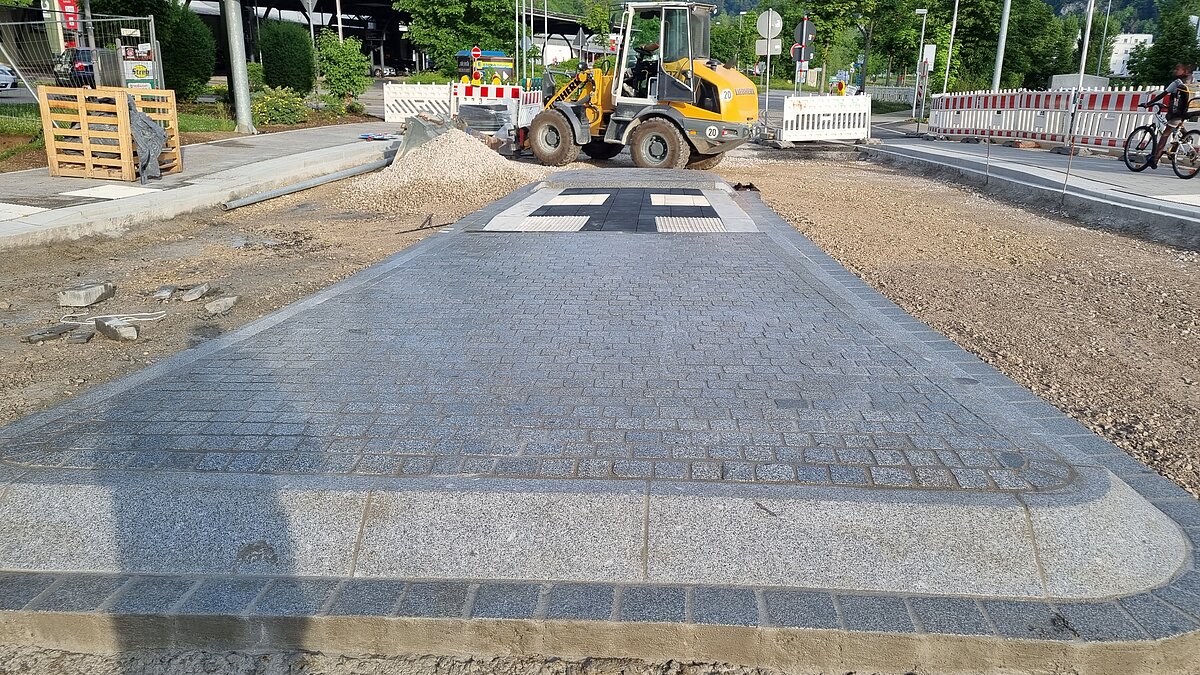

Die Querungshilfen sind fertiggestellt. Nun wird mit den Randeinspannungen begonnen.

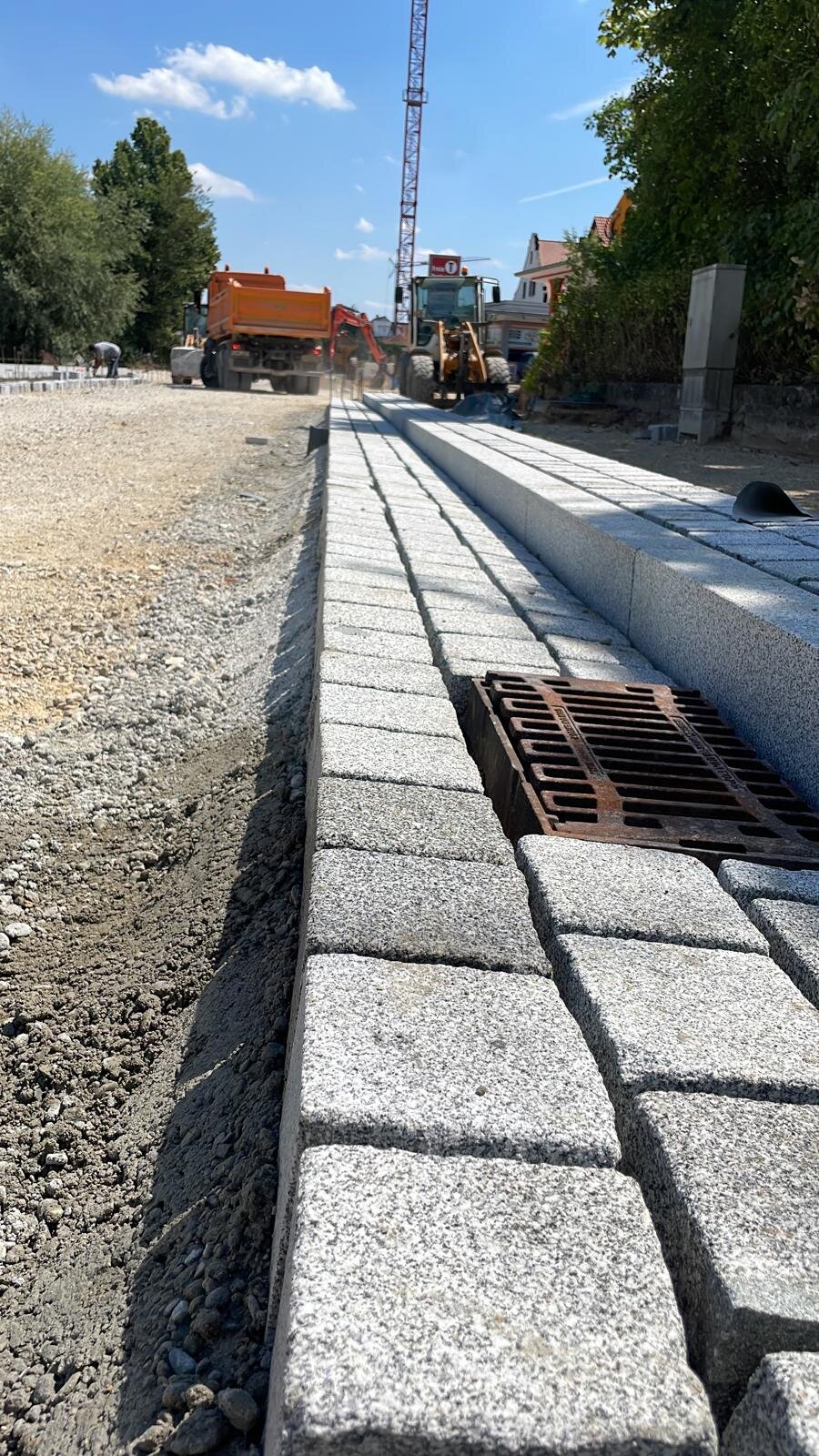

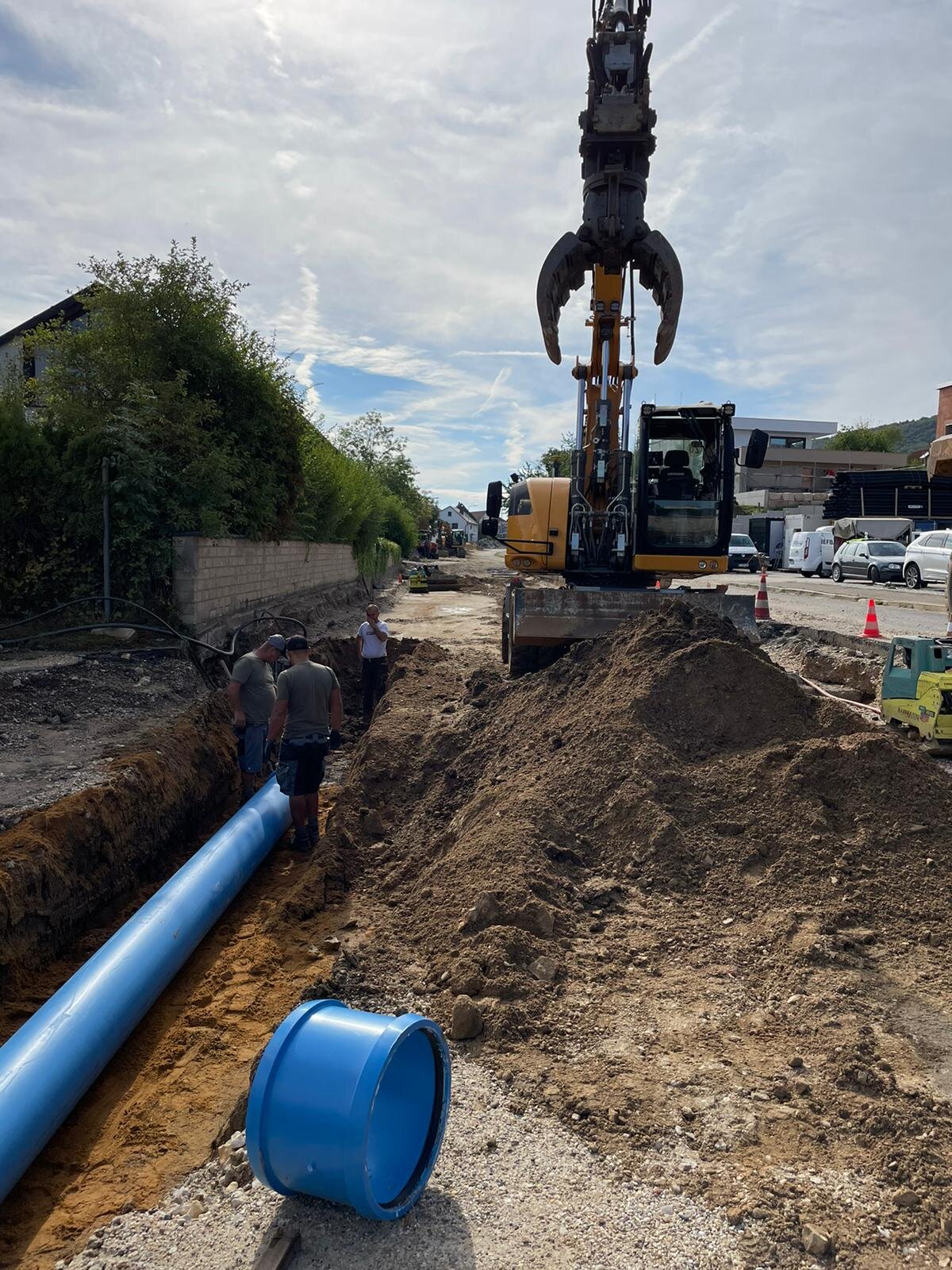

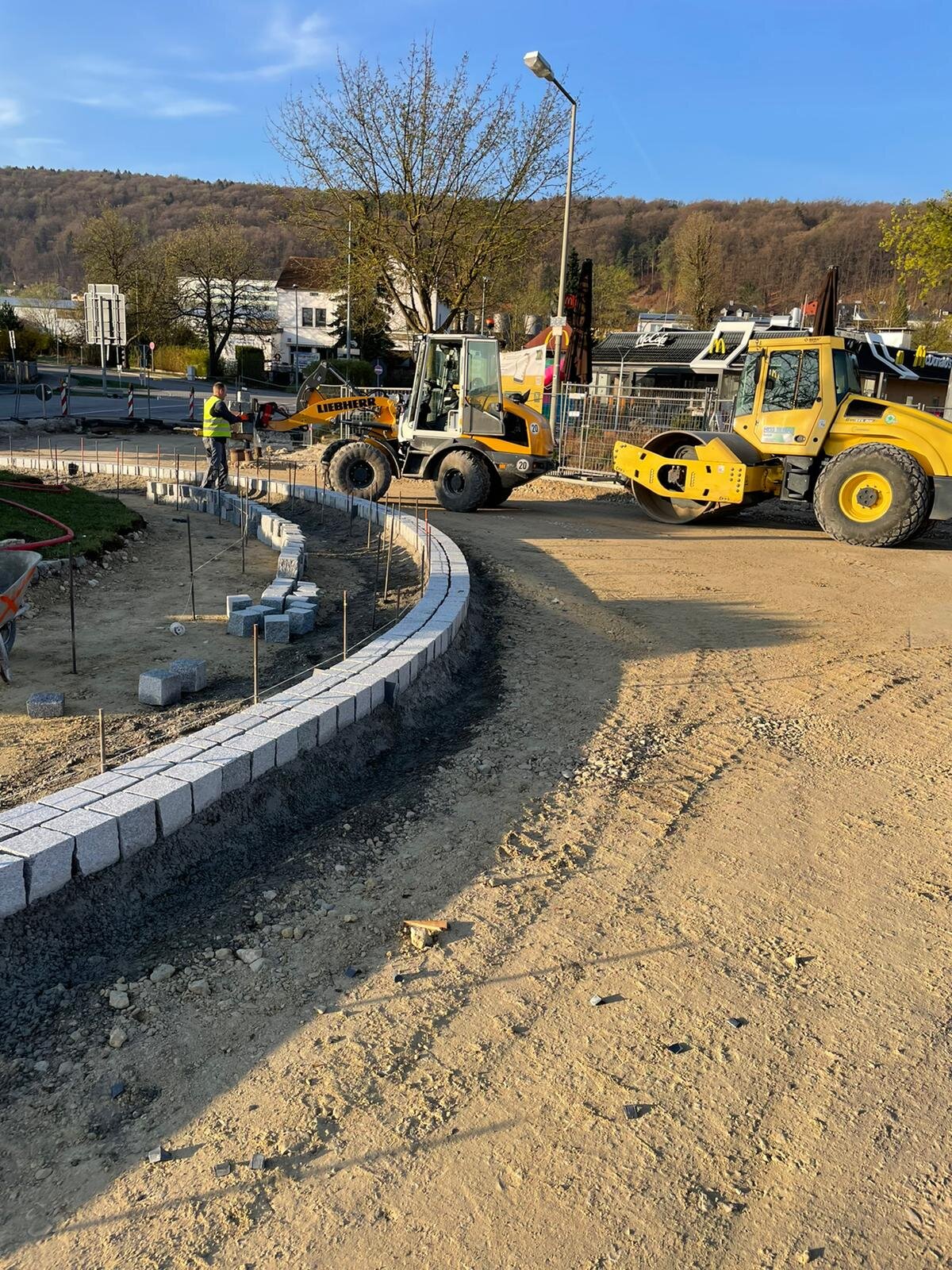

Diese Woche wurde an der Fernwärme weitergearbeitet und die Pflasterarbeiten wurden begonnen.

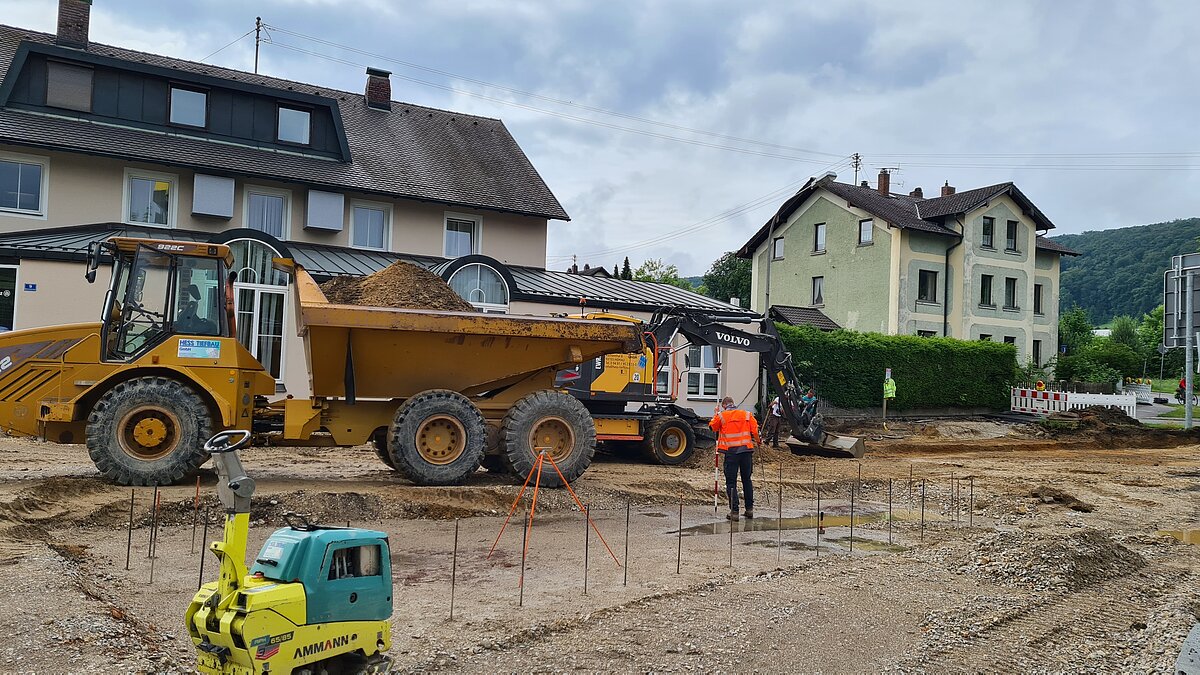

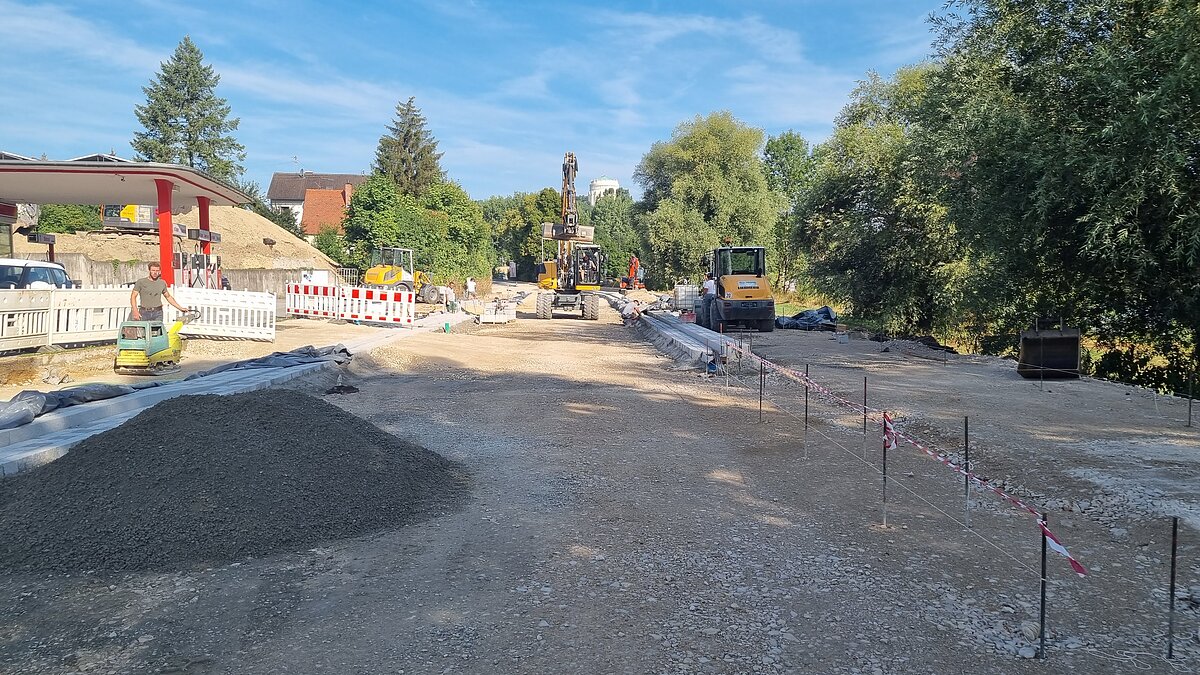

Die Fernwärmeleitungen und die Grundleitungen für die Straßenentwässerung sind verlegt. Zudem wurde die Planie für die anstehenden Pflasterarbeiten vorbereitet. Ab kommender Woche werden die ersten Pflasterflächen erstellt.
Diese Woche wurde der Stichkanal in Richtung Grundschule Nord mit den ersten Anschlüssen für die Sinkkästen verlegt.

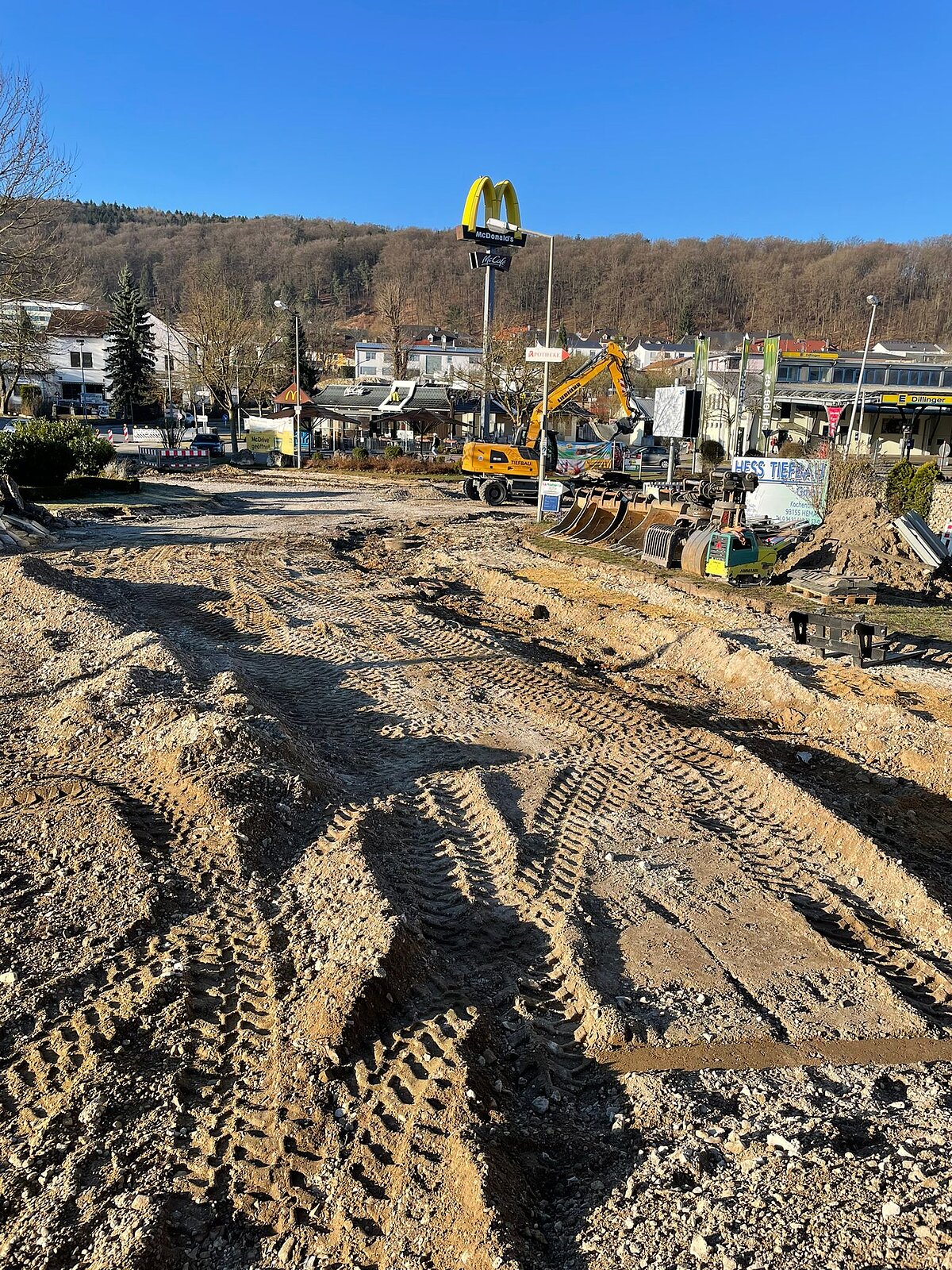

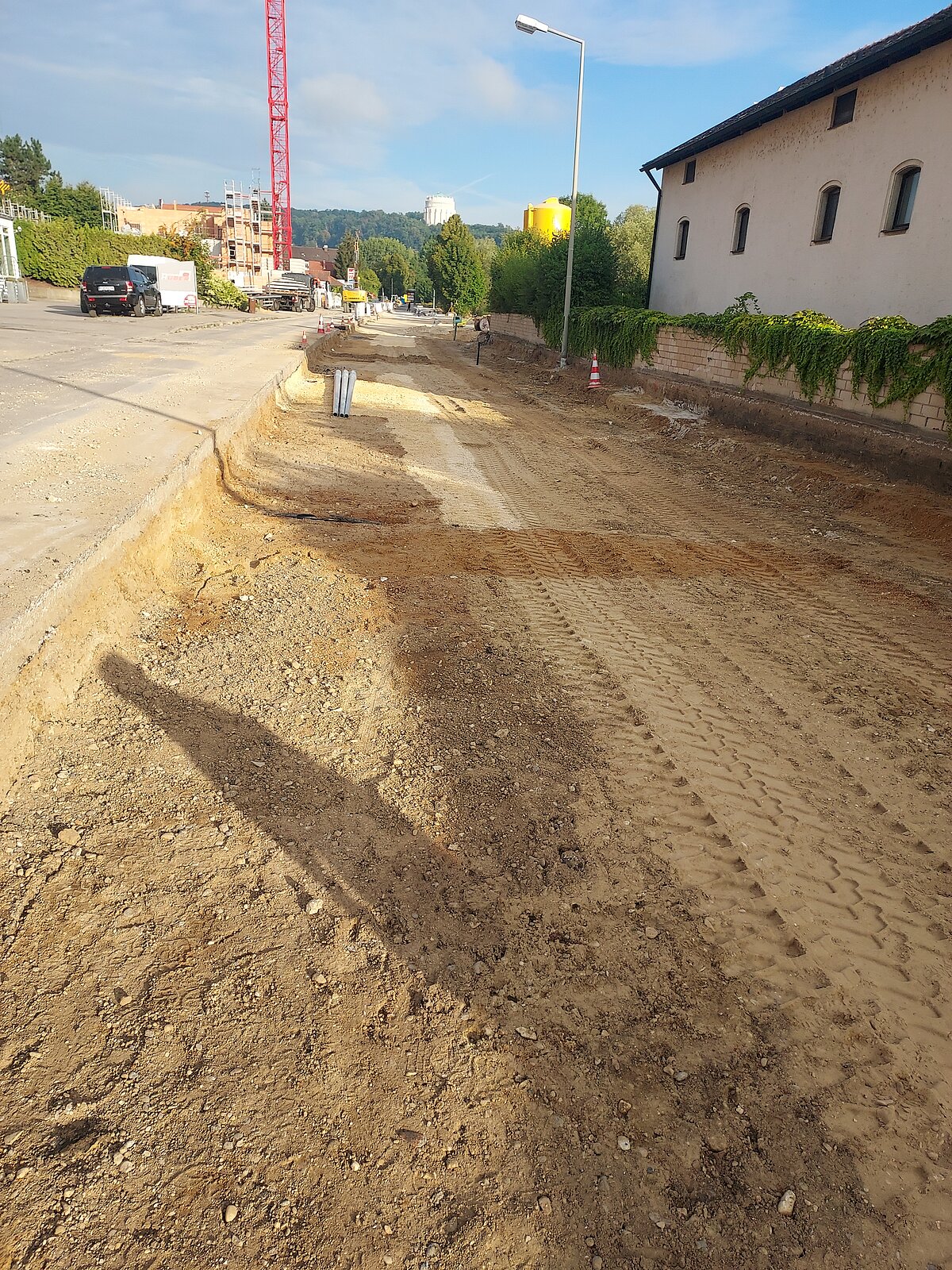

Die Umleitung wurde in Kraft gesetzt und die Behelfszufahrt ging in Betrieb. Die Umleitungsstrecken sind zum Wohle aller Verkehrsteilnehmer einzuhalten. Zudem erfolgte der Rückbau der Gehwege sowie Fräsarbeiten im Fahrbahnbereich.
Die Arbeiten der ersten Woche wurden planmäßig ausgeführt und die Behelfszufahrt wird heute fertiggestellt. Am kommenden Montag, 09.09.2024, wird die Umleitung der Bauphase 1 am späten Vormittag aktiviert. Somit ist die Zufahrt zur Schäfflerstraße über die Behelfszufahrt aus Richtung Kreisverkehr Krankenhaus uneingeschränkt anzufahren.
Bauphase 0

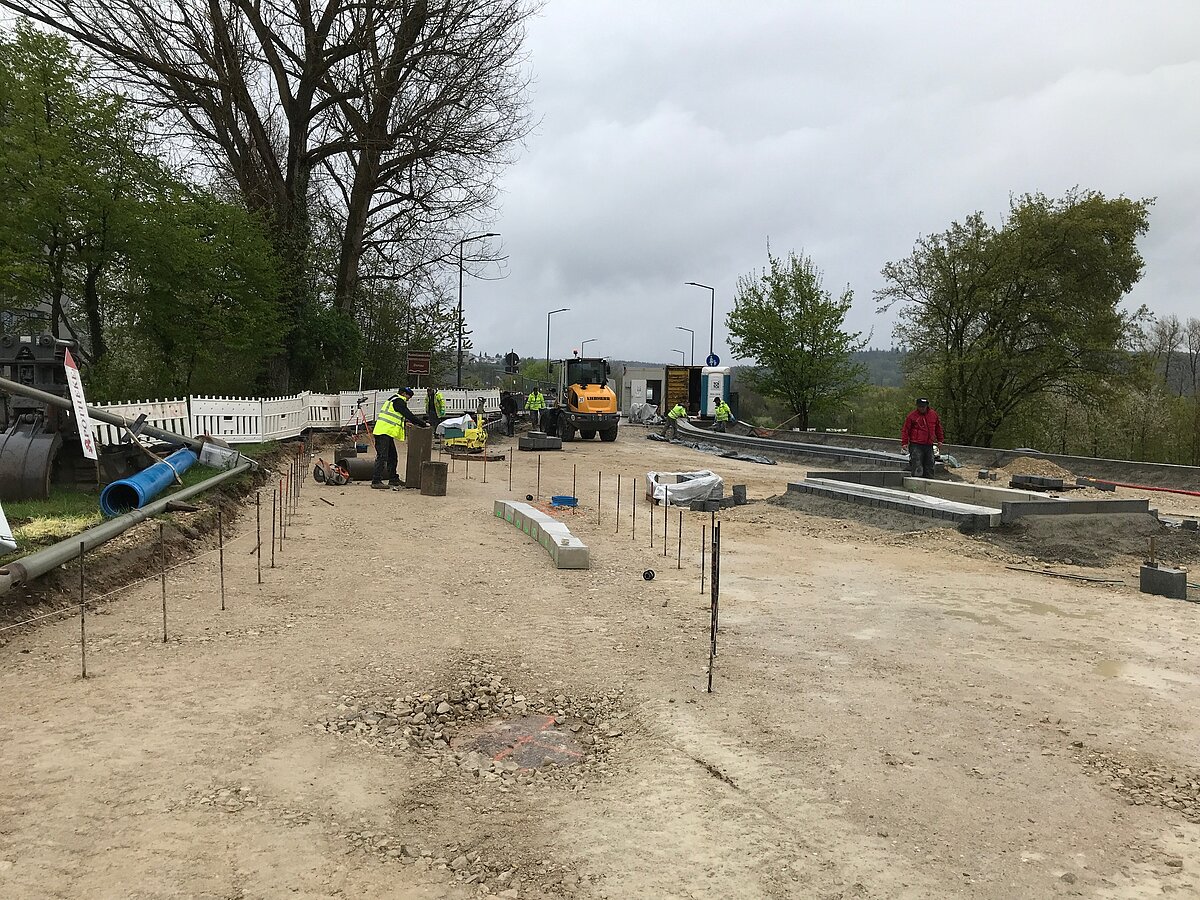

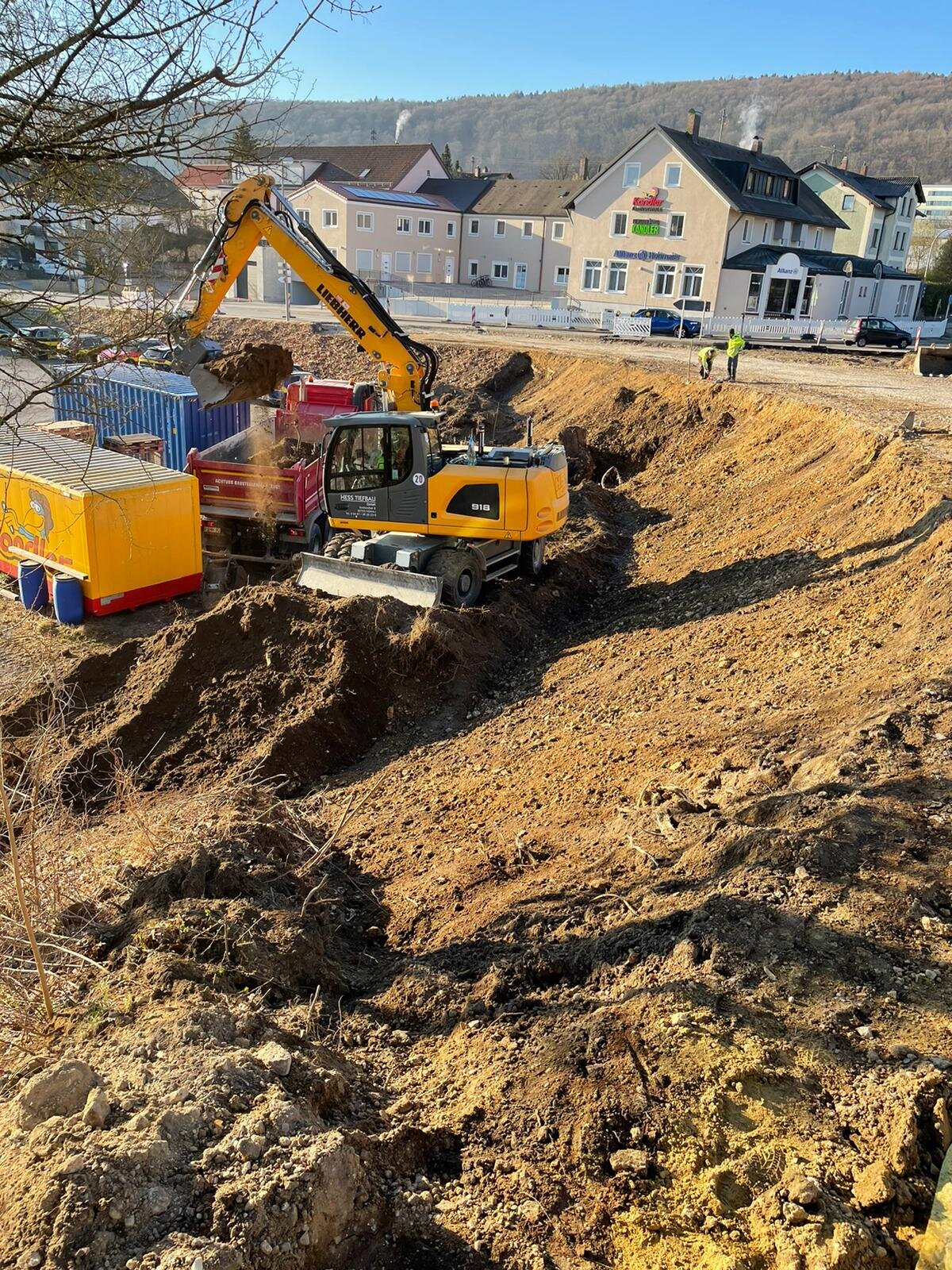

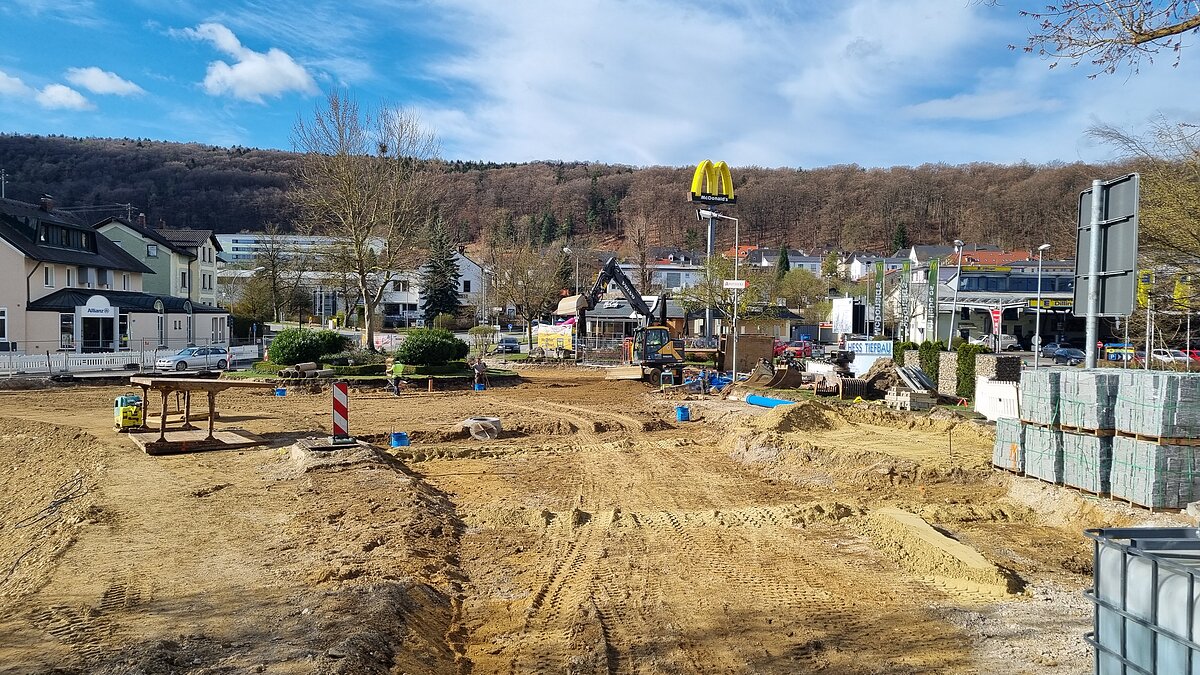

Im ersten Schritt wird die Baustelle ab 25. August 2024 eingerichtet. Die beauftragte Firma Fahrner aus Barbing, wird im Bereich des Parkplatzes der Grundschule Nord bzw. auf der Fläche des städtischen Bauhofs ihre Baustellencontainer aufbauen und die Baumaschinen antransportieren und mit Vorbereitungsmaßnahmen beginnen. Diese Bauphase hat für den regulären Betrieb der Schäfflerstraße keine Auswirkungen.
Bauphase 1
In der 1. Bauphase kann vom Kreisverkehr von Norden („Krankenhauskreisel“) kommend über eine Behelfszufahrt, die über den Parkplatz des Einkaufszentrums führt, die Schäfflerstraße angefahren werden. Diese Zufahrt wird straßenkonform also in Asphaltbauweise hergestellt. Auf dieser asphaltierten Behelfszufahrt wird zudem der Fußgängerverkehr, sicher getrennt durch Baken, geführt.

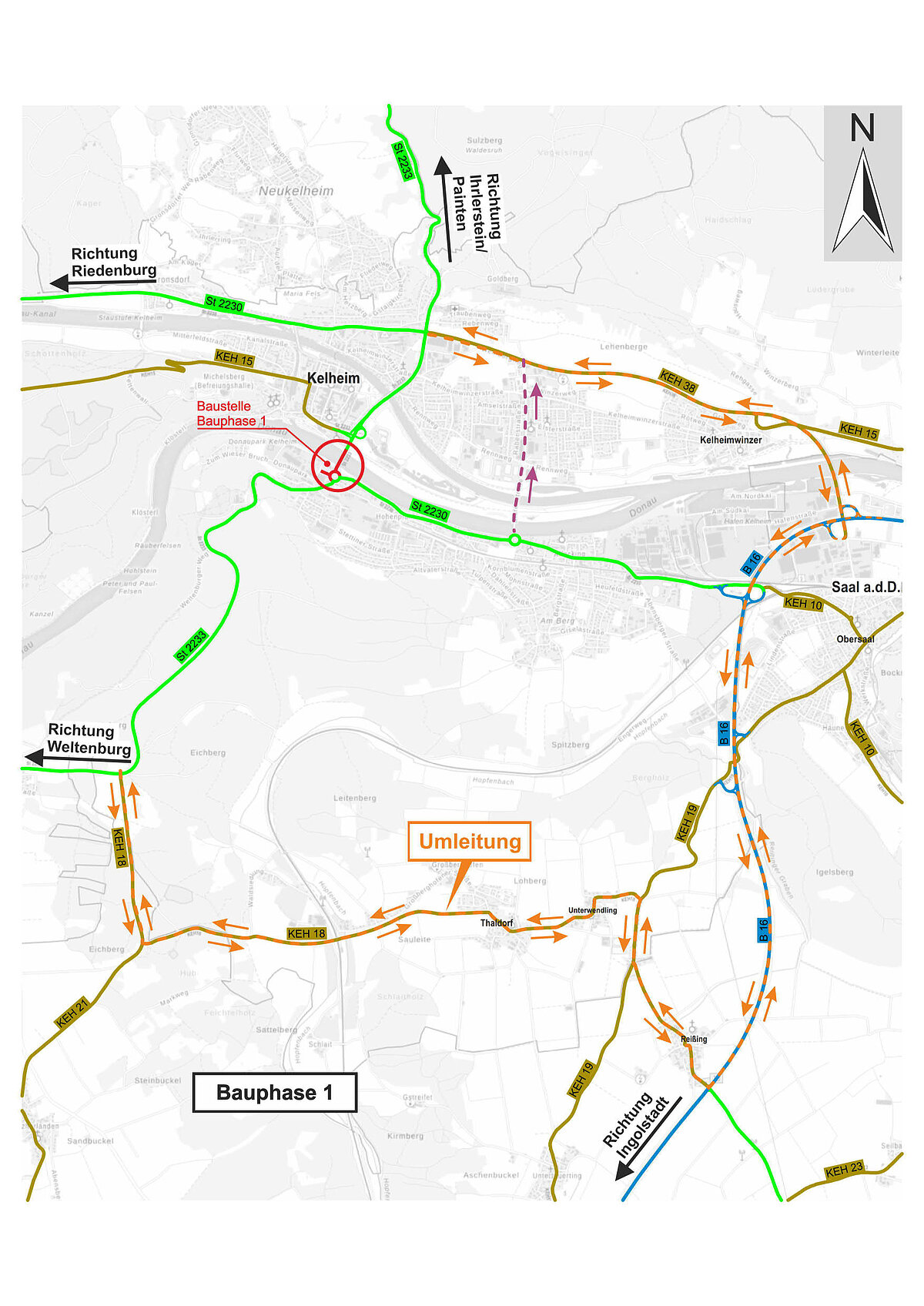

Des Weiteren wird in der Bauphase 1 an der Kreuzung Kelheimwinzerstraße/St2233 („Billerkreuzung“) der Verkehr in Richtung Norden/Krankenhaus/Einkaufzentrum voll gesperrt werden und entsprechend beschildert umgeleitet.
Das EKZ wird dann ausschließlich aus Richtung Norden („Krankenhauskreisel“) über die erläuterte Behelfszufahrt/Baustellenumfahrung uneingeschränkt anfahrbar sein.
Für diese Bauphase sind insgesamt 9 Wochen Bauzeit eingeplant.
Nach Abschluss der Bauphase 1 wird der neue Kreisverkehr so weit fertig gestellt sein, dass bei Beginn der Bauphase 2 die Zufahrt aus Richtung Süden/“Billerkreuzung“/Stadt wieder möglich sein wird.

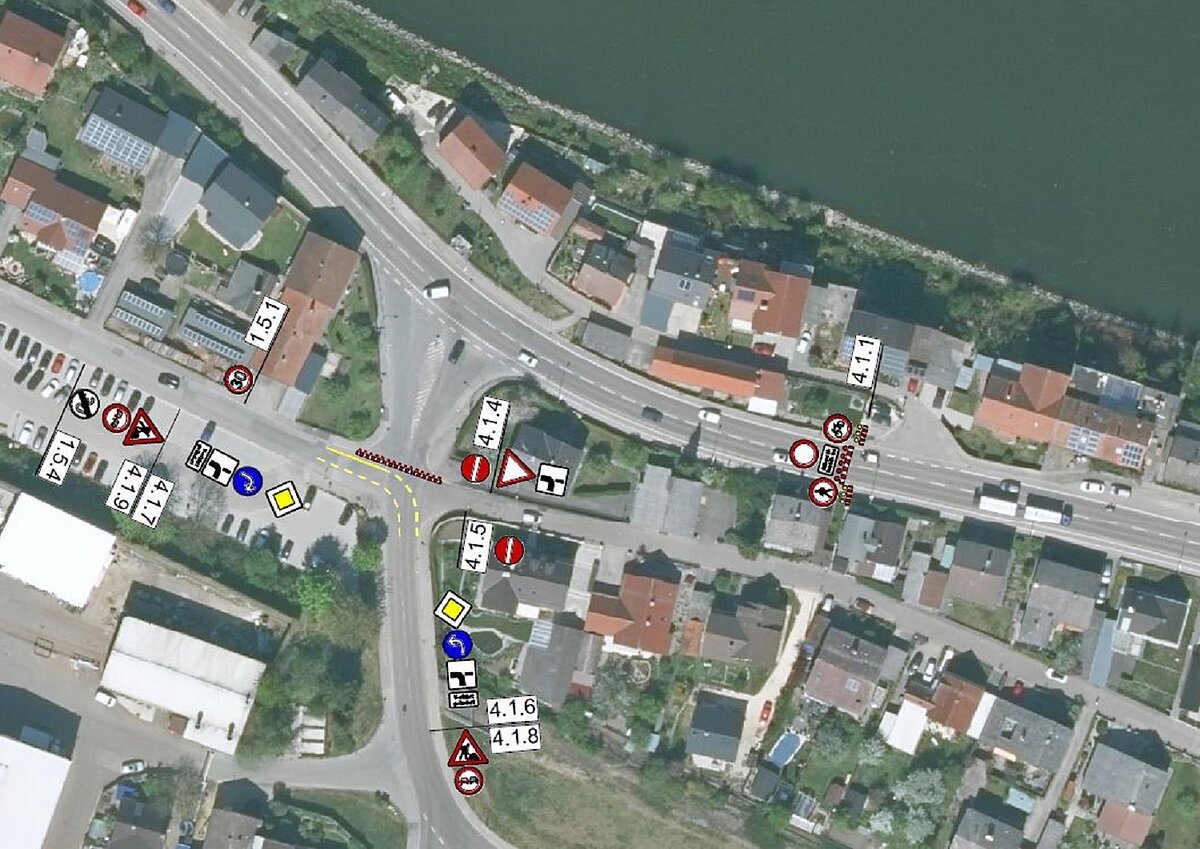

Im Entwurf sieht die provisorische Zufahrt wie folgt aus:
Die Fahrbahnbreite der Behelfszufahrt beträgt durchgehend über 7 Meter und gewährleistet somit eine sehr gute Befahrbarkeit in beiden Richtungen.
Durch diese Umfahrung wird eine geringfügige Anzahl der Parkplätze des Einkaufszentrums für die Bauzeit der Bauphase 1 entfallen.
Des Weiteren wird in der Bauphase 1 an der Kreuzung Kelheimwinzerstraße/St2233 („Billerkreuzung“) der Verkehr in Richtung Norden/Krankenhaus/Einkaufzentrum voll gesperrt werden und entsprechend beschildert umgeleitet.
Das EKZ wird dann ausschließlich aus Richtung Norden („Krankenhauskreisel“) über die erläuterte Behelfszufahrt/Baustellenumfahrung uneingeschränkt anfahrbar sein.
Für diese Bauphase sind insgesamt 9 Wochen Bauzeit eingeplant.
Nach Abschluss der Bauphase 1 wird der neue Kreisverkehr so weit fertig gestellt sein, dass bei Beginn der Bauphase 2 die Zufahrt aus Richtung Süden/“Billerkreuzung“/Stadt wieder möglich sein wird.
Bauphase 2

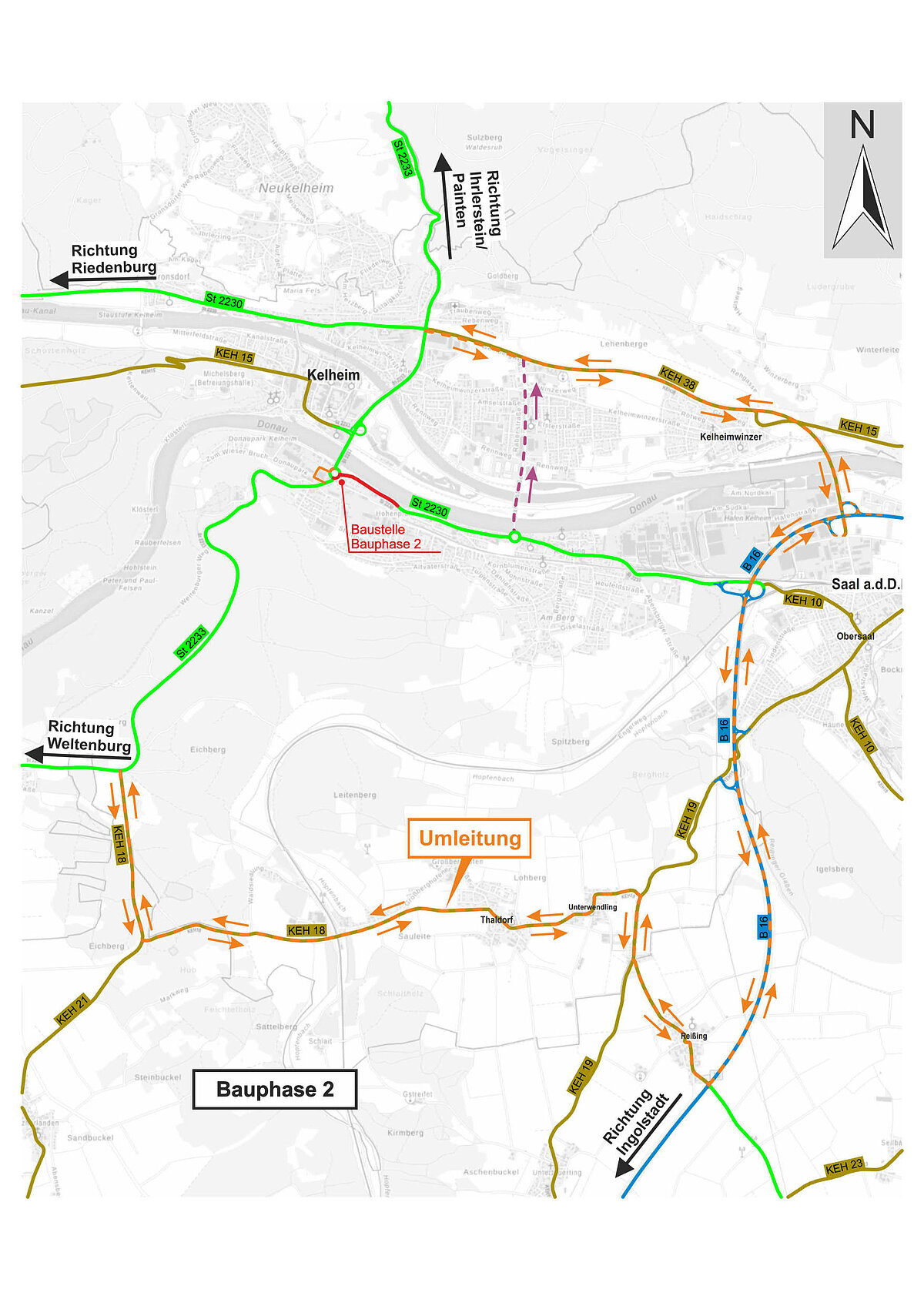

In der Bauphase 2 wird am Krankenhauskreisel die Abfahrt in Richtung Einkaufszentrum voll gesperrt werden und der Verkehr entsprechend beschildert umgeleitet.
In Bauphase 2 werden der Geh- und Radweg in Richtung Norden entlang der St2233 sowie die nördlichste Querungshilfe errichtet. Außerdem wird die Behelfsumfahrung auf dem Parkplatz der EKZ rückgebaut und der Gehweg in der Schäfflerstraße wieder hergestellt.
Die Zufahrt in Richtung Einkaufzentrum erfolgt dann aus Richtung Süden über die Kreuzung Kelheimwinzerstraße/St2233 („Billerkreuzung“) und den bereits bis dahin größtenteils fertiggestellten Kreisverkehr.
Auch die Ausfahrt aus der Schäfflerstraße wird über den dann nahezu fertiggestellten Kreisverkehr in Richtung Süden/Stadt/Kelheimwinzerstraße möglich sein.
Die Fertigstellung der Baumaßnahme ist für Ende November 2024 eingeplant.
Fazit
Der neue Kreisverkehr wird die Erreichbarkeit der Schäfflerstraße deutlich verbessern und den Standort für die Zukunft sichern.
Die Neubaumaßnahme eines Kreisverkehrs im laufenden Verkehr wird ohne Zweifel Behinderungen vor allem für die Anlieger der Schäfflerstraße und deren Kunden zur Folge haben. Es wird mittels aufwändiger Baustellenumfahrung und sorgfältiger Beschilderung versucht, eine bestmögliche Erreichbarkeit trotz der Bautätigkeit sicherzustellen.
Die rasche Abwicklung der Baumaßnahme steht hierbei an oberster Stelle. Diese Priorisierung wurde bereits im Ausschreibungsverfahren deutlich hervorgehoben und mit der beauftragten Firma im Vergabegespräch nochmals ausführlich erläutert.
Eine Baustelle ist immer eine individuelle Maßnahme und somit niemals bis ins letzte Detail terminlich planbar. Wir bitten daher die Anlieger der Schäfflerstraße um Verständnis für die eventuell auftretenden Beeinträchtigungen. Darüber hinaus möchten wir alle Verkehrsteilnehmer auf die Beschilderung und eingerichteten Umleitungsstrecken hinweisen.
